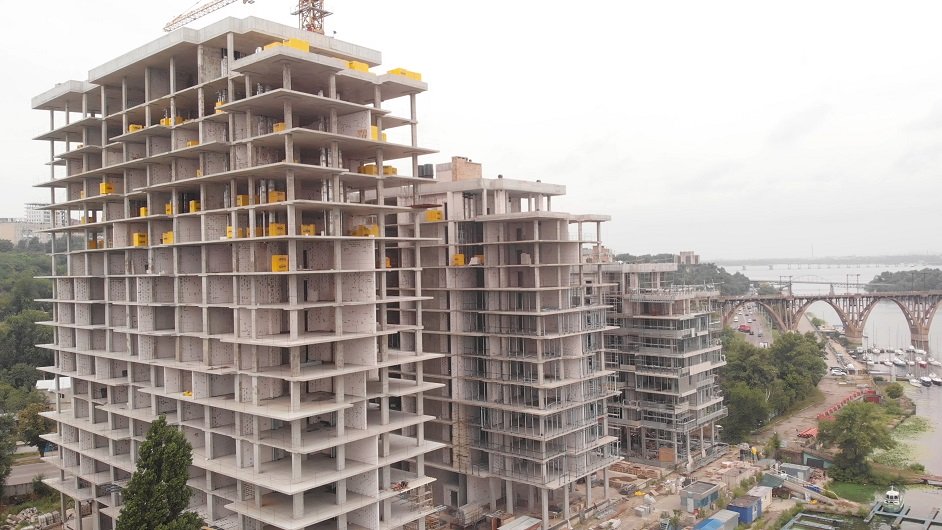

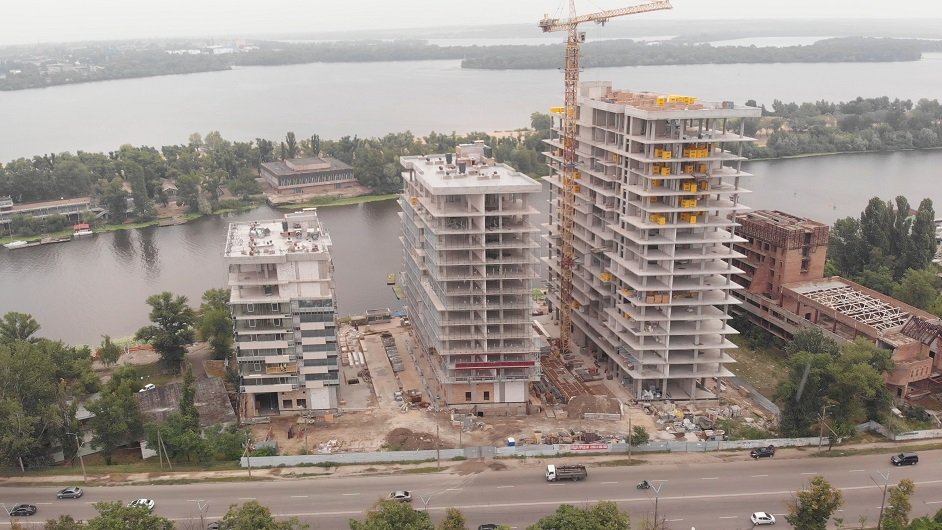

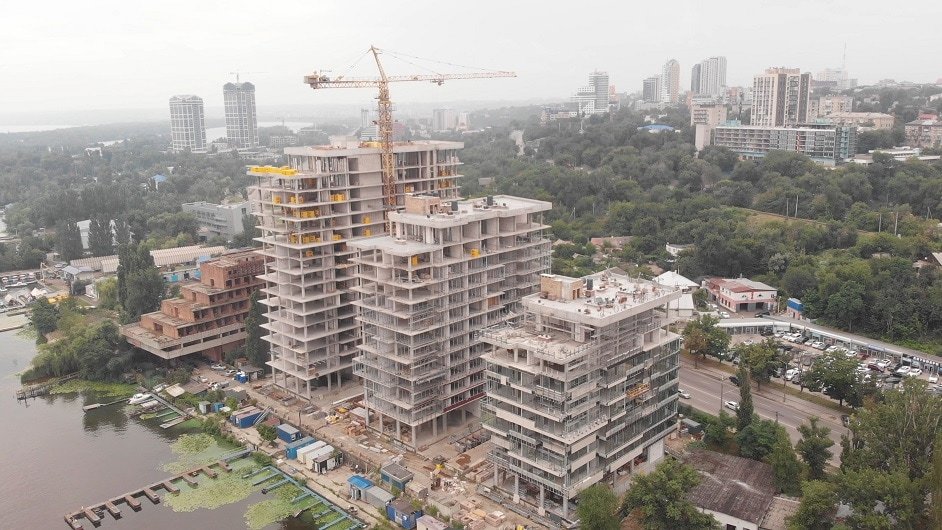

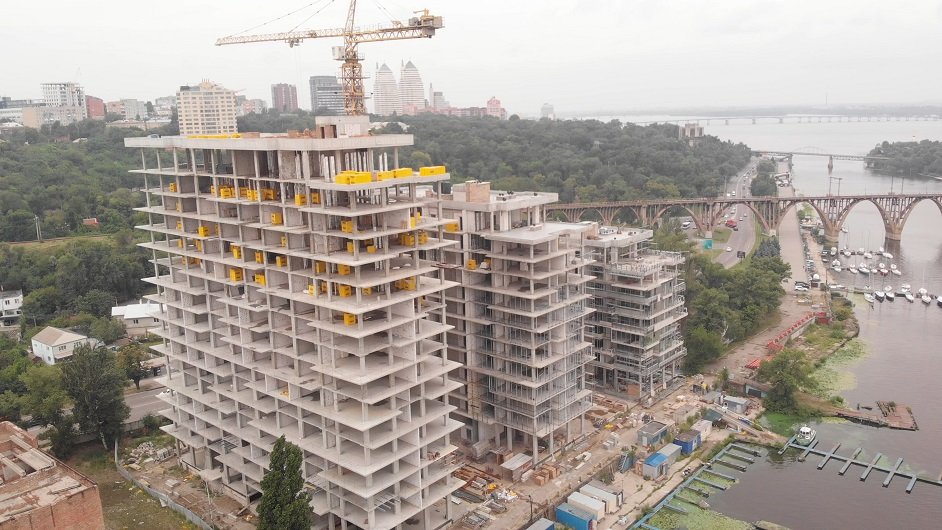

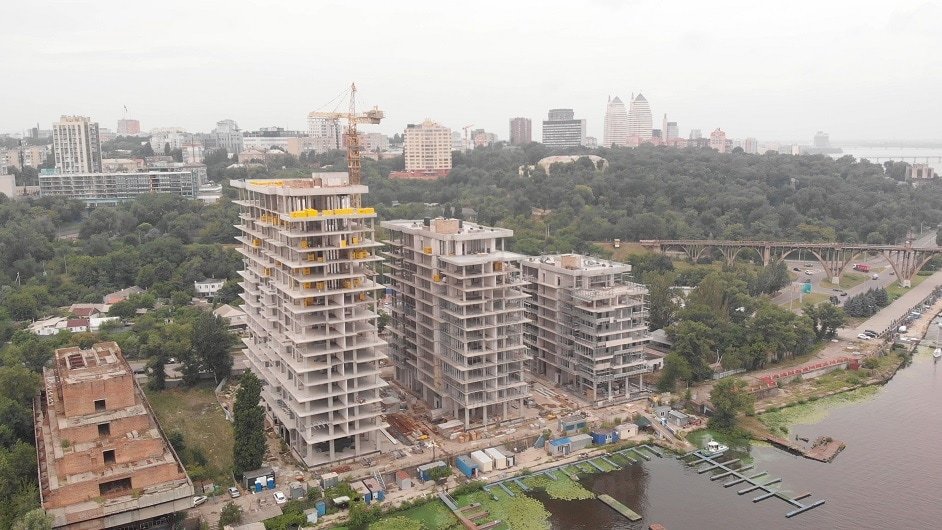

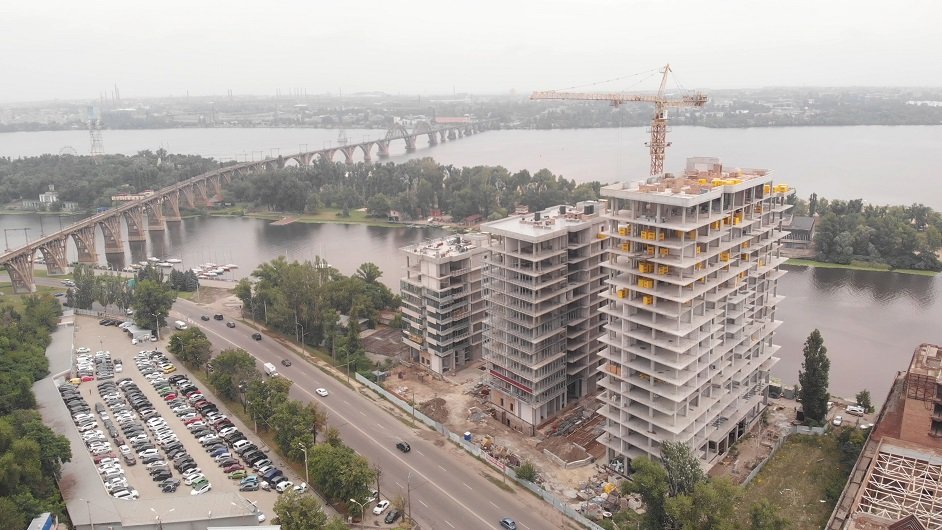

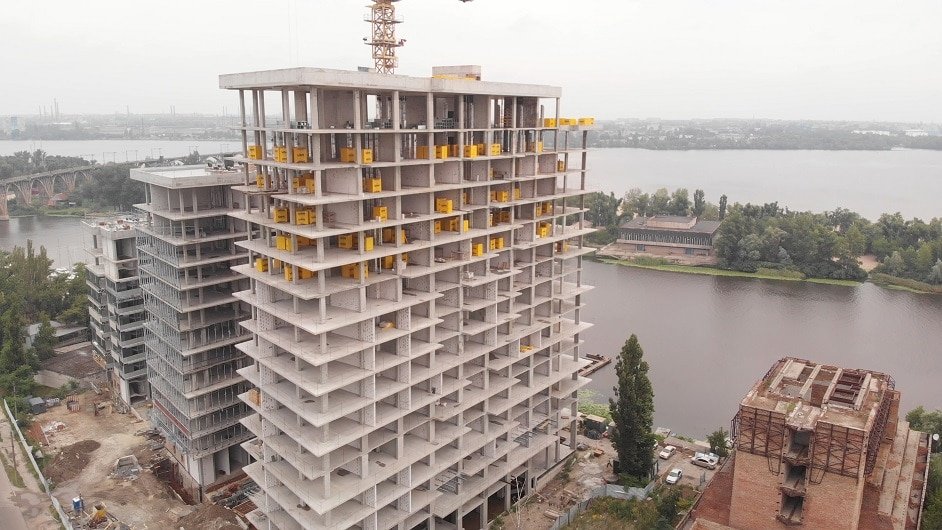

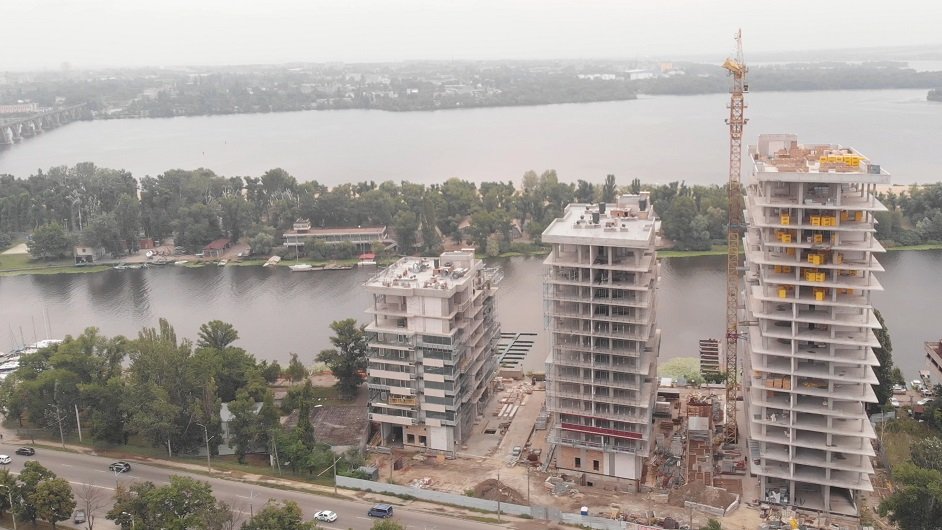

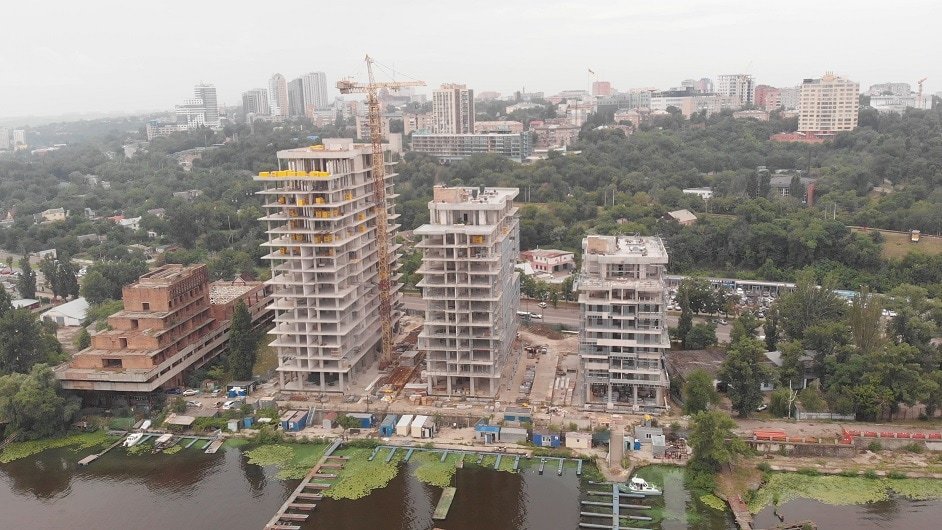

Свіжий звіт з будівельного майданчика апарт-комплексу Port City! У нас приємні новини – всі три блоки повністю відлиті!
1 блок:
- моноліт – 100%;
- кладка – 100%;
- вентиляція – 100%, (вентиляційне обладнання на завершальній стадії);
- каналізація, водопостачання – 100% (встановлені стояки, виконані роботи по внутрішньоквартирній розводці, встановлені лічильники);
- прокладені кабелі пожежної безпеки, починають формувати пожежні шафи;
- устрій покрівлі – 100%;
- монтаж алюмінієвих підсистем, огорож балконів – 95%;
- повним ходом йдуть фасадні роботи, встановлення склопакетів, кераміки, сандвіч панелі виконано на 30%.
2 блок:
- моноліт – 100%;
- кладка – 100%;
- вентиляція 95% проводиться монтаж вентиляційного обладнання);
- каналізація водопостачання – 95% (встановлені стояки, виконується внутрішньоквартирна розводка, установка лічильників);
- устрій покрівлі: стяжка виконана на 100%, нанесли перший шар гідроізоляції;
- фасад: 70% алюмінієвих підконструкцій змонтовано, 15% сендвіч-панелей.
3 блок:
- моноліт – 100%;
- кладка – 65%;
- вентиляція – 70%;
- каналізація, водопостачання – розпочато монтаж стояків, готовність – 30%;
Також, на даний момент, активно ведуться роботи по влаштуванню інженерних мереж паркінгу.
